工作井、接收井施工方法

作者: 發布時間:2017-12-29 瀏覽次數:2939
打印 收藏 關閉
字體【
視力保護色

  按設計圖紙的要求,工作井、接收井采用逆作法現澆鋼筋混凝土結構施工工藝。根據地質勘察報告顯示,工作井、接收井上部為回填塊石及碎石層,下部為為強風化及中風化巖。塊石及碎石層擬采用機械挖掘、人工配合修整,風化巖石層擬采用機械破巖石、人工清理石方、修整。工作井、接收井每次開挖的深度不超過1m。

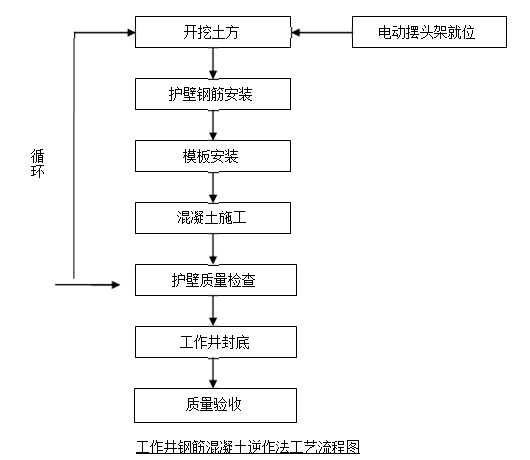

  工作井、接收井護壁施工的主要工作內容為:土石方開挖及機械清理碎石、修整護壁、鋼筋制作與安裝,澆筑井壁抗?jié)B混凝土,采用逆作法施工方法。其工藝圖如下:



  開挖土方:工作井在挖掘過程中,如少量滲水可在樁孔內挖小集水坑,用吊桶吊出;如井內大量滲水可在樁孔內先挖較深的集水井,安設小型潛水泵,將滲出的地下水排出孔外,隨挖隨加深。


  1、土層開挖:挖土由機械開挖人工配合修整,從上到下逐層進行,挖土次序?yàn)橄韧谥虚g部分后周邊,按設計尺寸控制截面,隨時自檢,減少超挖,杜絕欠挖,一般每節開挖深度為1.0m。人工清理的碴土裝入吊桶,由電動卷?yè)P(yáng)機垂直提升至地面,斗車運輸,集中堆放在臨時棄土場(孔口2m范圍內不得堆放碴土和雜物)。在吊桶提升過程中,樁內施工人員暫停挖土,注意安全。


  2、綁扎護壁鋼筋:每挖出一層,立即綁扎護壁鋼筋,井壁采用雙排鋼筋,用S型Ф8鋼筋固定兩排豎筋的間距。要保證上下段之間豎向筋的搭接長度,井壁的豎筋、水平筋配筋


  如下圖:


  3、支立模板:護壁模板采用組合式定型鋼模板,模板由各塊拼裝組成,模板間用U型卡連接,同時為利于拆除每節護壁,適當設置L形調節縫板。模板支立后,采用吊線錘確定樁心來校正模板位置,檢查護壁厚度,孔徑大小。


  4、澆筑砼:護壁采用C30砼,用卷?yè)P(yáng)機將砼吊至工作平臺上,人工填入模板內,用插入式振搗器振搗,保證砼密實,如果地下水大,摻入速凝劑,不能在樁孔內水淹沒模板情況下澆注砼。在透水層區段,可在護壁上留泄水孔,在二次井壁砼施工前封孔,模板拆除一般在24小時后進行。井壁的預留孔在澆筑混凝土?xí)r按設計位置事先預留。


  5、終孔驗收:護壁成孔后,需抽干積水,清除沉碴,經自檢合格后,通知建設單位、現場監理、質監、設計單位共同參加終孔驗收,通過終孔驗收后,應隨即澆筑封底砼。


  6、工作井底板砼施工


  (1)、墊層施工完后,在墊層上彈出軸線及各種鋼筋安裝定位線,底板鋼筋將根據彈出的定位線進行安裝。


  (2)、鋼筋按圖紙抽筋,根據下料單的尺寸下料、加工,把加工好的鋼筋堆放整齊,并做好標識。在底板底筋下面放好墊塊,保證底筋有足夠的保護層;底、面筋之間采用Φ20馬凳架起,間距1500mm,保證其穩定性。


  (3)、鋼筋網的綁扎:四周兩行鋼筋網的交叉點每點扎牢,中間部分梅花式跳扎。鋼筋制作綁扎過程中,箍筋的彎勾角度,必須符合設計要求,做到位置準確,插筋埋入底板的部位需焊接固定。


  (4)、工作井底板厚度為***mm,接收井底板厚度為****mm?;炷翉?qiáng)度等級為C30,摻入抗裂劑。


  九、鋼筋混凝土后背墻的施工:工作井頂管后背板的厚度為***mm,采用C30商品混凝土。完成后安裝頂管后背墻前端的鋼板支座,頂管后背墻是承受水平頂力的支座,為保證鋼筋混凝土后背墻壁受力均勻,在砼后背墻與千斤項之間安裝一塊δ=20mm,面積同等后背墻的Q235鋼板,安裝時要將鋼板和砼后背墻壁預埋件用電焊焊接,保證焊縫強度,砼墻和鋼板安裝平穩,無縫隙。


  十、工作井完成后質量檢查,當工作井按上述施工過程完成后,應對工作井進行***質量檢查,設置固定座標控制點,提供使用過程中觀測井位有無變形和位移,同時檢查砼澆筑過程中發生護壁、墻體、底板有無裂縫和露筋不良質量問題,及時處理,確保工作井施工質量和使用安全


  十一、接收井的施工:接收井的目的只是起取出頂管機頭和作為檢查的作用。接收井的施工方法與工作井的施工方法相同,同樣采用逆作法的形式施工,護壁厚度為***mm,內徑為****mm。因接收井不受頂力影響,故不需要做二次加強井,也不需要增加后背墻。
